第一次装修,功课没有做足,要问我最后悔的地方,就是没有安装暖气。冬天不得不使用非常耗电的电暖器,然而制热效果有限,电表狂跳。
装过两套房子后,我才真正明白家装的真谛不是花哨的设计。把家打造成一个最舒适、最想待、最放松的地方才是本篇的主题。
地暖应该怎样安装,今天我有话要说~
一、施工前准备
1、应找有设计资质和施工资质的地暖公司和施工队;
2、地面保温层施工前应保证土建、地面、墙体、水电均已完工,场地内无其他工种施工;
3、清扫墙体和地面,做到平整、干燥、无杂物、无积灰。原始地面平整度差的,应先做基础找平;
4、卫生间或直接与土壤接触或有湿气侵入的地面,应做好第一层防水防潮层,并验收通过;
5、施工的环境温度不宜低于5℃,低于0℃需要有升温措施;
6、水电线管最好暗埋,其次靠墙脚走,不要横竖乱拉影响挤塑板铺设;
7、材料进场后堆放整齐,远离火源和化学溶剂(如油漆、沥青)。
二、边界保温条施工
边界保温条(简称边条)起到伸缩缝(抵消回填层热胀冷缩)和防止热量通过墙体散失两个作用。所以材质必须有高弹性、低吸水率、低导热系数,一般采用EVA或EPE材质的边界保温条。挤塑板不具备回弹性能,严禁使用切割挤塑板代替边条。

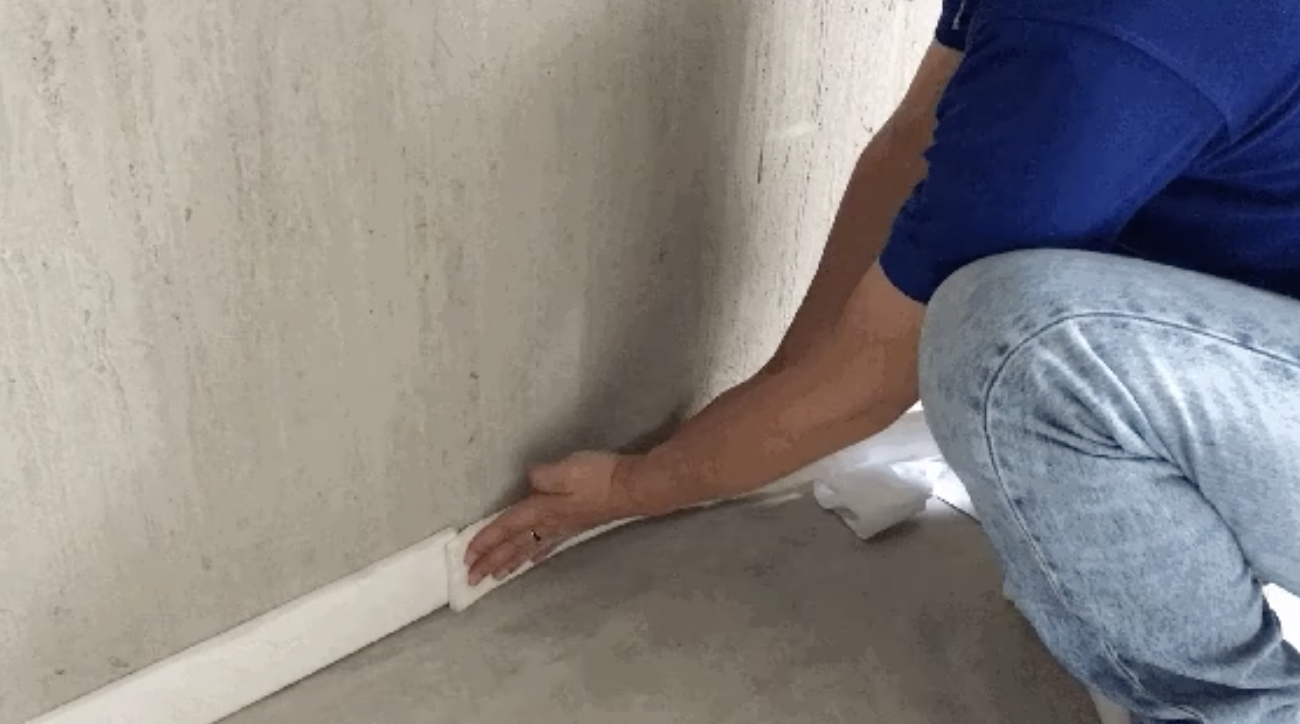

1、采暖面积内所有的墙脚、柱脚都应粘贴边条,粘贴部位应平整无灰,防止粘贴不牢脱落;
2、粘贴应从外墙面开始,边条之间应搭接1-2cm;
3、在阴阳角转弯处应尽量贴紧墙柱,以免出现圆角;
4、墙脚有线管时,边条紧贴着线管上方粘贴;
5、卫生间为了方便二次防水施工,可不做边条;
6、落地衣柜、冰箱位置应铺设边条;
7、回填层施工完成后,应用美工刀切掉高出回填层部分边条,严禁手扯;
8、应提前沟通,严禁在回填施工或地面装饰层施工时,扯掉或损坏边条。
三、挤塑板施工
挤塑板是保证地暖节能性的最关键部分,优秀的挤塑板可以提升10-15%的节能性。地暖用挤塑板需要有高抗压、低导热系数、低吸水率、高热阻、寿命长、环保等要求。选材上国外也有用高抗压EPS聚苯板代替XPS挤塑板的。
1、常规区域选用2cm厚度(热阻≥0.74㎡·k/W)即可,对于潮湿房间、与土壤接触地面和邻近室外空气地面应选用更大厚度的挤塑板;
2、所有的采暖区域(包括落地衣柜、冰箱等位置),均应铺设挤塑板,除止水墙处;
3、从外墙(热负荷大)往内铺设,先用整板后用切割板,注意错缝拼接。总体原则缝隙越小越少越好;
4、挤塑板切割时,应按照搭接板形状切割下面的被搭接板,可使切割缝隙最小;
5、地面有管线时,先在挤塑板上压出管线痕迹再切割,可使切割缝隙最小;
6、大缝隙可以用沸石或挤塑板薄片填充;
7、有条件的工地,所有缝隙均都可用罐装发泡聚氨酯处理,再用铝箔胶带处理;
8、施工中注意挤塑板的保护,如严禁穿高跟鞋踩压,以免损坏影响保温性能。
四、反射膜施工
反射膜的主要作用是辅助盘管、防水防潮和保护挤塑板。材质有纸基反射膜、无纺布反射膜、气泡反射膜、编织布反射膜和PET铝箔(镜面)反射膜。由于反射膜直接接触回填层,所以应选择耐碱性强的镜面反射膜(镀铝型或纯铝型),防止反射膜被腐蚀和降解。
1、所有铺设挤塑板的区域都应铺设反射膜,不得漏铺;
2、铺设时一定要平整,尽量减少褶皱,可在挤塑板上适当洒水;
3、反射膜之间拼缝处需搭接,搭接宽度5cm,有条件可用铝箔胶带处理缝隙;
4、铺设应注意网格对齐,方便施工时计算地暖管或发热电缆的间距;
5、墙脚处可使反射膜边缘翘起,遮住挤塑板与边条的缝隙;
6、 反射膜和加热电缆最好垂直铺设,避免卡钉在双层反射膜上使用的情况。
五、水管或加热电缆固定
传统湿式地暖中,固定水管和加热电缆(简称管缆)多用塑料卡钉,为保证环保和固定效果,建议使用全新料卡钉。卡钉可分为手工卡钉和机打卡钉。经济条件允许可选择阻氧管道,降低后期维护频率。
1、各个回路按照设计盘管缆,直线距离卡钉间隔40-50cm一个,转弯处10-20cm一个,20管径水管应力大,可用双卡钉固定弯头;
2、卡钉对保温层有一定破坏,在能固定盘管的前提下,减少卡钉用量,一般30-40个/㎡;
3、盘管时塑料管弯曲半径不应小于管道外径8倍,铝塑管不应小于6倍,最大弯曲半径不得大于管道外径的11倍,转弯处应采用“水滴头”布管形式;
4、管缆与墙面间距宜为10-15cm,管缆间距和设计偏差宜保持在8%,靠近外墙外窗处可适当加密;
5、水管每个环路实铺长度与设计长度偏差不应大于10%,回路之间相差不超过15%,单回路长度不超过100m;
6、各个功能区域最好由独立回路的管缆供热;
7、地面管缆不应有接头,在铺设过程中如有损坏,应当整根(路)更换,严禁拼接使用。
8、管道密集处、管道穿墙处、主管道、分集水器接触空气部分管道、伸缩缝处的管道都应套保温套管,其中管道密集处只要求套进水管。套管时尽量做到蓝色套管套回水管,红色套管套进水管;
9、水管铺设多采用回字形,用单S形辅助。发热电缆多采用单S形;
10、分集水器正下方,墙脚转弯处管道需套塑料弯管器,保护管道和防止水压造成分集水器处接口松动;
11、加热电缆的热线部分严禁进入冷钱预留管。
12、加热电缆施工前,应确认加热电缆冷线预留管、温控器接线盒、地温传感器预留管、供暖配电箱等预留、预埋工作己完毕。
六、伸缩缝施工
伸缩缝可防止回填层因热胀冷缩造成的开裂起拱等。6m长混凝土膨胀余量为2.7mm,考虑施工方便,伸缩缝的厚度不低于8mm。应采用回弹性好的材料制作,如EVA,严禁使用挤塑板做伸缩缝。
1、当地区域面积大于30㎡或边长超过6m时,应按不大于30㎡或6m间距设置伸缩缝,南向房间可适当加密伸缩缝;
2、地面形状变化剧烈处也应设置伸缩缝,如过门处、走廊客厅交接处;
3、伸缩缝高度从挤塑板上边缘到回填层上边缘,高出部分严禁手撕,可用美工刀裁掉;
4、伸缩缝两端应与边条交圈完整。
七、网片施工
网片有抬高管道和增加回填强度的作用,一般采用硅晶网或镀锌网。
1、镀锌网铺设时为避免划伤管道,一般铺设在管缆和反射膜之间,有抬起管缆的作用;
2、硅晶网一般铺设在管道上方,遇伸缩缝需切断网片;
3、网片铺设面积应大于等于采暖面积;
4、发热电缆最好配合镀锌网,并铺设在镀锌网上方;
5、有条件的水地暖工地,可铺设两层网片,管道下方为镀锌网,管道上方为硅晶网。
八、分集水器安装
分集水器由分水器和集水器组成,分集水器可以理解成供暖热水的分配器和回收器,把水按需分配到各个回路,通过盘管散热后再回到集水器。一般都由铜或钢制成,连接供回水主管道、各个分路以及温控器。
1、依据设计图纸要求,确定安装位置及定位尺寸。分集水器适宜固定在厨房或卫生间,安装时要预留检修空间;
2、分集水器水平安装,中心距宜为20cm,集水器距离地面不应小于30cm;
3、在分水器之前的供水连接管道上,顺水流方向宜安装阀门、过滤器、热计量装置,在回水连接管上,宜安装可关断调节阀;
4、分水器的直径不应小于总供回水管道直径,且最大的断面流速≤0.8m/s,每个分集水器分支环路不宜多于8路;
5、每个分支环路供、回水管路上均应设置可关断阀门;
6、管道施工完成后应在每个支路上使用标识卡扣做好区域标记,方便后期检修;
7、回填层施工之前分水器应采用分集水器保护罩覆罩,防止混凝土涧上去造成腐蚀;
8、管件连接处应使用优质生料带(密度0.2g/cm³以上)连接,以免热水老化过快,导致渗漏;
9、连接进回水主管道、管件和各个支路盘管;
10、设计中有混水中心、去藕罐、水箱等,需要按设计施工连接。
九、水压试验
水压试验是系统承压能力和严密性测试,是地暖安装中必须进行的步骤。
1、水压试验前先冲洗分集水器和供回水主管道,防止大管中的杂物进入室内盘管;
2、应以每组分水器、集水器为单位,逐回路进行;
3、水压试验一共两次,分别在浇筑混凝土回填层之前和回填层养护期满后进行;
4、冬季进行水压试验时,在有冻结可能的情况下,应采取可靠的防冻措施,试压完成后应及时将管内的水吹净、吹干;
5、水压试验压力应为工作压力的1. 5 倍,且不应小于0.6MPa。在试验压力下,稳压1h,其压力降不应大于0.05MPa ,且不渗不漏。
十、温控器安装
温控器就是地暖的“遥控器”,控制和显示地暖运行的温度情况。
1、室温型温控器应设置在附近无散热体、周围无遮挡物、不受风直吹、不受阳光直晒、通风干燥、能正确反映室内温度的位置,且不宜设在外墙上;
2、在需要同时控制室温和限制地表面温度的场合,应采用双温型温控器;
3、对开放的大空间场所,室温型温控器应布置在所对应回路的附近,当无法布置在所对应的回路附近时,可采用地温型温控器;
4、地温型温控器的传感器不应被家具、地毯等覆盖或遮挡,宜布置在人员经常停留的位置且在加热部件之间;
5、设置高度宜距地面1. 4m ,或与照明开关在同一水平线上;
6、安装连接电热执行阀,线盒处安装温控面板和地温型温控器的感温探头。
十一、回填层施工
以上工序全部完成后,且通过隐蔽工程验收后,方可进行回填层(填充层)施工。回填层最好使用豆石混凝土,受条件限制时也可用水泥砂浆,或用瓜子片代替豆石做骨料。
1、混凝土回填层施工中,盘管内的水压不应低于0. 6MPa,回填层养护过程中,系统水压不应低于0.4MPa;
2、宜选用硅酸盐水泥,中粗砂,5-12mm粒径豆石,回填层强度等级宜为C15;
3、混凝土搅拌必须在木板上或场外进行;
4、施工人员应穿软底鞋,使用平头铁楸,严禁使用机械振捣设备;
5、混凝土应依据伸缩缝的设置进行分区域浇筑,回填4小时后开始定期浇水养护;
6、应由内向外倒退施工,并使用抹子拍实、找平、再压光,保证回填层的平整密实;
7、严禁先撒骨料再浇水泥砂浆的做法,回填层空隙多会严重影响管道散热,大大降低回填层强度和蓄热能力;
8、回填层厚度宜为3-5cm,不建议不回填直接贴砖的做法。
十二、成品保护注意事项
1、 施工结束后应绘制竣工图,标注盘管和加热电缆的实际铺设情况和传感器埋设点;
2、潮湿房间回填层养护周期满后,应做二次防水层;
3、地面施工时,不得剔、凿、割、钻和钉填充层,不得向填充层内嵌人任何物件;
4、石材、瓷砖在于内外墙、柱等垂直构件交界处,应留10mm宽伸缩缝;木地板铺设时,应留不小于14mm的伸缩缝;
5、回填层养护周期满后,方可开启地暖加热,提前开启地暖容易导致地面开裂;
6、采暖热源多为壁挂炉和热泵,安装时应由经过培训的专业安装人员操作,壁挂炉应注意烟道的安装,经济条件允许可选用更节能的冷凝壁挂炉或热泵;
7、水地暖应每隔3-4个采暖季清洗维护一次,并加保护剂等;
8、地暖使用费和地暖系统设计、地暖保温层好坏以及建筑外围护结构(门窗、外墙)节能性有关系。
参考文献:《JGJ 142-2012 辐射供暖供冷技术规程》
太仓哪家装修公司比较靠谱? 太仓装修公司排行榜 太仓办公装修公司哪家好? 太仓十大装修公司 太仓正规的装修公司 太仓家装装修公司 太仓装修设计公司 太仓办公室装修公司 太仓装潢公司哪家好 太仓家装公司哪家比较好 太仓室内装修公司 太仓装修价格
Copyright © 2005-2024 上海炎龙环境艺术设计工程有限公司 . All Rights Reserved. 沪ICP备2021007628号网站地图
